Гейткипинг в мегапроектах: Stage-Gate и инвестрешения | BITOBE

Гейткипинг: как принимать инвестиционные решения в мегапроектах

30 мин
934

«Гейткипинг: принятие инвестиционных решений в мегапроектах»

Решение о старте инфраструктурного мегапроекта — одно из самых рискованных в работе собственника и топ-менеджера. Большинство мегапроектов не приносят ценности, заявленной на момент инвестиционного решения. Снизить этот риск помогает гейткипинг — система поэтапного принятия решений с независимой экспертизой на каждом «гейте». Разбираем, как устроен процесс Stage-Gate, что входит в пакет принятия решения, как работают управляющий и инвестиционный комитеты и какими навыками должен обладать гейткипер.


Почему инвестиционные решения в мегапроектах так сложны

Решая, запускать ли инвестиции в инфраструктурный мегапроект, руководители и собственники сталкиваются с неопределённостью будущего:


состояние рынка, спроса и ценовая конъюнктура;

развитие конкурентов и технологий;

политическая стабильность;

качество и запасы сырья;

изменения логистических цепочек поставок;

состояние трудовых ресурсов.

Сложность в том, что мегапроект в зависимости от масштаба может реализовываться пять, а то и десять лет. К неопределённостям будущего добавляются неопределённости сегодняшнего дня — и выбрать оптимальное решение о старте становится максимально трудно.

Давление на гейткиперов — лиц, принимающих решение (ЛПР), — усиливает и мировая статистика: у мегапроектов высокая вероятность провала или критического отклонения от плана.

«Разрушение ценности мегапроектов при игнорировании поэтапного процесса принятия инвестиционных решений»

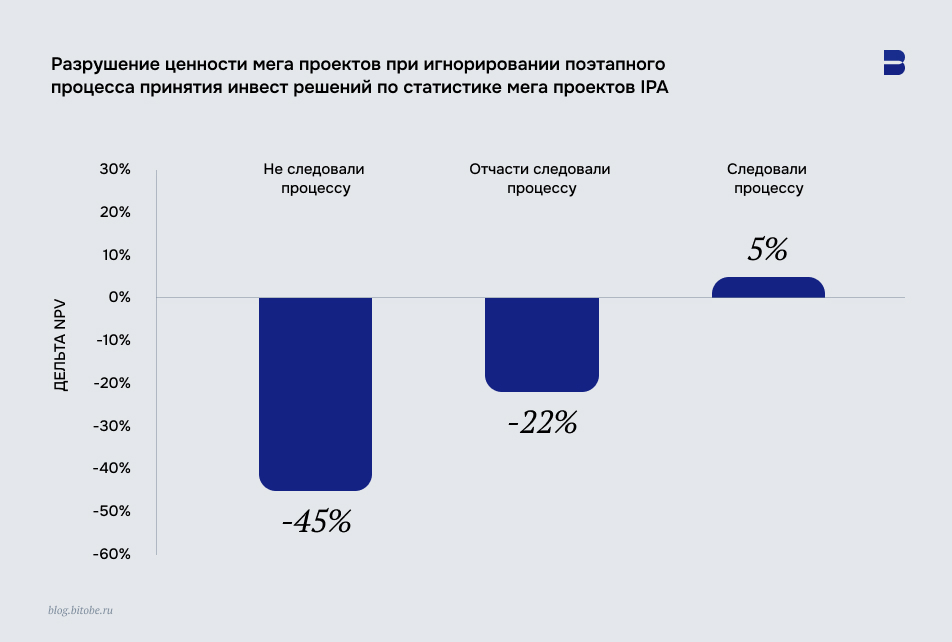

Рис. 1. Разрушение ценности мегапроектов при игнорировании поэтапного процесса принятия инвест-решений по статистике мегапроектов IPA

Большинство проектов не обеспечивают ценность, заявленную на момент финального инвестиционного решения. Доход обычно оказывается ниже ожидаемого из-за увеличения сроков, роста капитальных затрат и неподтверждения заявленной мощности. В среднем ожидаемый NPV оказывается ниже на 30% — такие данные приводят Эдвард Мэрроу, Нил Бэнкс и Адития Мунши в исследовании IPA «Бизнес-стратегия проекта и успех бизнеса» (2013).


Что такое гейткипинг

Гейткипинг — это система принятия инвестиционных решений в мегапроектах, при которой проект проходит через последовательные «ворота качества» (гейты). На каждом гейте лицо, принимающее решение, — гейткипер — определяет, может ли проект перейти на следующий этап и получить следующую часть бюджета.

В мировой практике управления мегапроектами ценностью проекта управляют с помощью пяти подходов:

1
Поэтапный метод снижения неопределённостей — процесс Stage-Gate.
2
Вероятностные методы оценки неопределённостей отдельных параметров и всей экономики проекта.
3
Независимая комплексная экспертиза проекта перед решением на гейте.
4
Структурированный пакет принятия решения.
5
Эффективные органы принятия решений — управляющий комитет проекта и инвестиционный комитет с чётким разделением функций и состава.

Отдельно разберём навыки, которые нужны самому гейткиперу: глубокое понимание бизнеса, опыт управления мегапроектами, социальные навыки, умение подбирать и развивать руководителей и команды — и способность переключаться с «холодного взгляда» на гейтах на «горящий взор» внутри этапов.


Stage-Gate: поэтапный процесс принятия решений

Один из самых востребованных методов снижения неопределённостей — поэтапный подход (Stage-Gate Process). Он позволяет разбить одно большое инвестиционное решение на несколько, каждое из которых опирается на снятие своих неопределённостей:


Сначала снимаются самые большие неопределённости стратегического характера — например, величина запасов.

Затем уточняются данные и оптимизируются решения.

После этого проект детализируется, и появляется определённость по срокам и бюджету.

Чтобы снять неопределённости, проводят полевые и камеральные работы. Полученная информация сужает диапазон неопределённостей — но сама информация стоит денег:


первые решения обходятся менее чем в 1% общего бюджета мегапроекта;

на следующих этапах стоимость информации может составлять 5–10%, в редких случаях — до 15%;

оставшийся бюджет реализации утверждается при финальном решении, когда диапазон неопределённостей максимально узок.

Получение и обработка информации требуют времени, и возникает соблазн запараллелить работы. Здесь важно взвешивать пользу от ускорения против роста рискового капитала проекта.

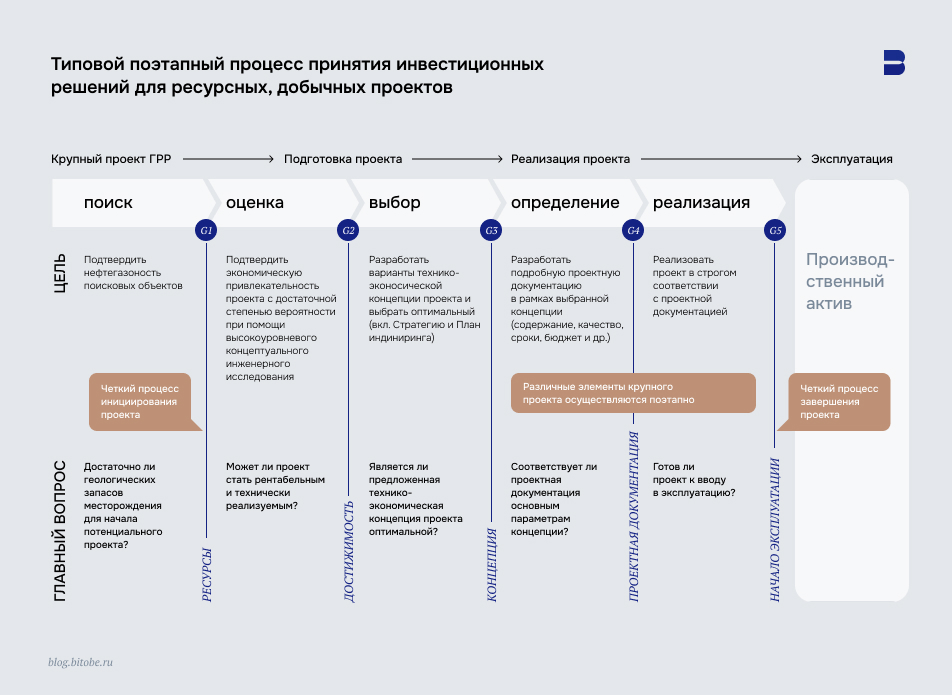

«Типовой поэтапный процесс принятия инвестиционных решений для ресурсных, добычных проектов»
Рис. 2. Типовой поэтапный процесс принятия инвестиционных решений для ресурсных, добычных проектов

Для ресурсных и добычных проектов процесс несколько меняется, поскольку ключевая неопределённость в них — геологические запасы. Подробно такие проекты разбирает Эдвард Мэрроу в книге «Индустриальные мегапроекты».

В нефтегазовой, химической, угольной и рудной промышленности этапы называют по-разному, и это может запутать. Соответствие названий для разных отраслей показано на рисунке 3.

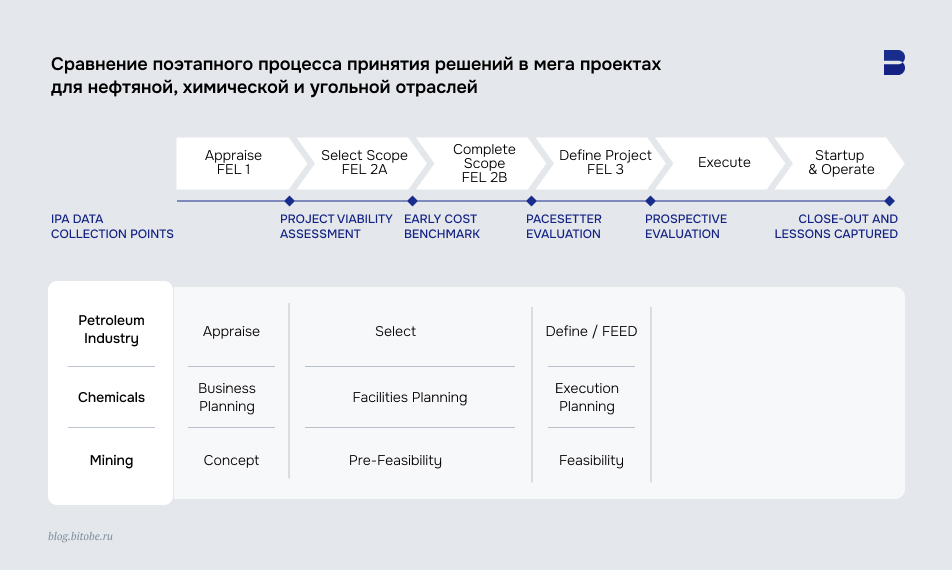

«Сравнение поэтапного процесса принятия решений в мегапроектах для нефтяной, химической и угольной отраслей»
Рис. 3. Сравнение поэтапного процесса принятия решений в мегапроектах для нефтяной, химической и угольной отраслей

Важный принцип: ворота качества по умолчанию закрыты, а не открыты. Поэтому компании нужен регламентированный процесс прохождения гейтов и ответственный за него.


Этапы мегапроекта: «Оценка», «Выбор», «Определение», «Реализация»

Решения на разных этапах по-разному влияют на ценность проекта:


на этапе «Оценка» принимаются стратегические решения — от них зависит, сможет ли проект вообще создать ценность;

на этапе «Выбор» — основные концептуальные решения, определяющие эффективность проекта;

на этапах «Определение» и «Реализация» главная задача — реализовать ценность за счёт правильных тактических решений.

Если стратегические и концептуальные решения окажутся неверными, вывести проект в положительную зону тактическими решениями уже не получится.

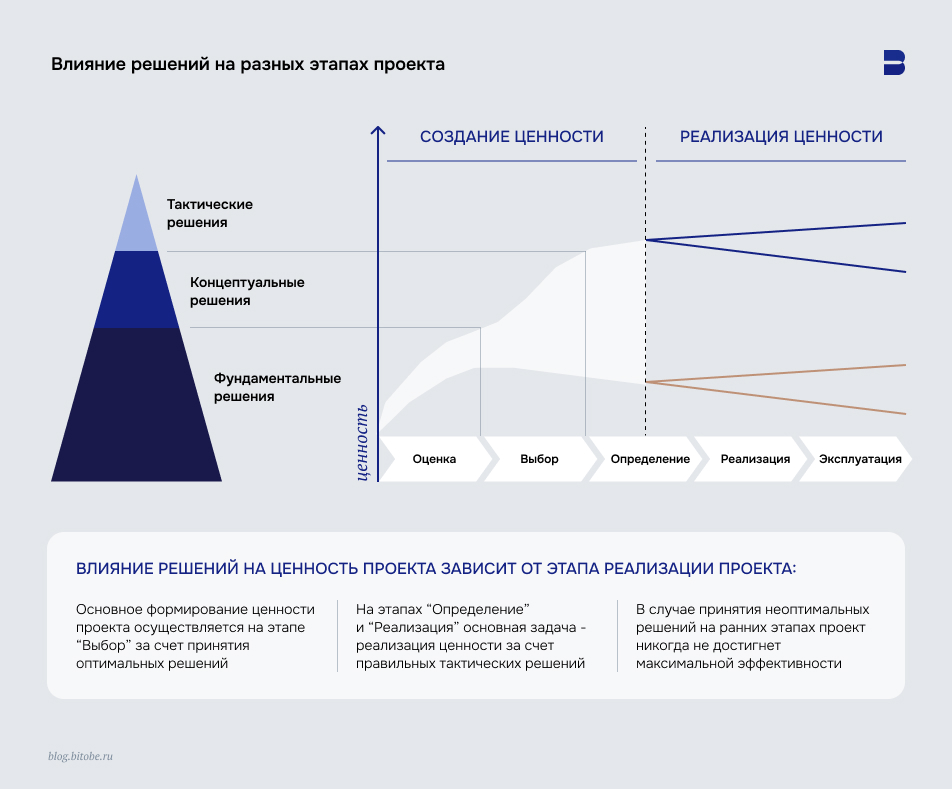

«Влияние решений на разных этапах мегапроекта»
Рис. 4. Влияние решений на разных этапах проекта
ЭтапЦельКто ведётДоля затрат от бюджета проекта
«Оценка»Проверить бизнес-возможность и выбрать альтернативы для анализаРуководство бизнес-функции при участии технических функций и эксплуатацииНе более 0,5%
«Выбор»Выбрать единственный вариант, уточнить данные, обновить экономикуРуководитель проекта и команда при активном участии бизнесаНе более 1,5%
«Определение»Разработать детальный объём работ, план реализации и сметуКоманда проекта при вовлечении будущей эксплуатации2–5%
«Реализация»Реализовать проект строго по плану и документацииПроектная команда, затем команда эксплуатацииБолее 90%

«Оценка»

Цель этапа — проверить бизнес-возможность и выбрать альтернативы, которые будут анализироваться дальше. За оценку потенциального проекта отвечает руководство бизнес-функции, но важно активно привлекать технические функции и эксплуатацию. Этап финансируется ещё до открытия проекта, его длительность может сильно различаться, а затраты не превышают 0,5% бюджета. Большинство идей и возможностей отсеиваются именно здесь.

«Выбор»

На этом этапе изучают отобранные альтернативы и определяют единственный вариант, уточняют исходные данные с помощью полевых и камеральных работ, обновляют оценку экономической эффективности и начинают прорабатывать содержание проекта. Ведущую роль берут руководитель проекта и команда при активном участии бизнеса. Затраты на этап нужно минимизировать — не более 1,5%; чаще всего они уже капитализируются на проект.

Здесь же формируются рамки проекта и он делится на фазы в зависимости от готовности и рентабельности бизнес-кейса. Своевременное деление позволяет продвигать по этапам ту часть мегапроекта, которая созрела и представляет собой законченный рентабельный элемент. Гейт в конце этапа по сути уже является реальным инвестиционным решением: после него проекты останавливают редко.

«Определение»

Цель — разработать детальный объём работ по выбранному варианту, план реализации и смету. Главную роль играет команда проекта, но специалисты будущей эксплуатации должны быть активно вовлечены. На этом этапе часто уже размещают заказы на оборудование с длительным сроком изготовления (с возможностью отмены), ведут базовое проектирование и, как правило, разработку рабочей документации. Расходы составляют 2–5% бюджета. Этап завершается гейтом финального инвестиционного решения — он требует самой тщательной подготовки пакета решения и самой полной комплексной экспертизы.

«Реализация»

Задача — реализовать проект строго по плану и проектной документации, сведя изменения к минимуму. Проектная команда постепенно уходит, а команда эксплуатации, наоборот, растёт, готовясь к вводу объектов. Здесь формируются основные затраты — более 90%. Этап завершается гейтом после ввода в эксплуатацию или выхода на плановую мощность; по его итогам решают, какое вознаграждение получит команда за весь проект.

Модифицированные критерии принятия решений на гейтах для ресурсных проектов приведены в таблице 1.

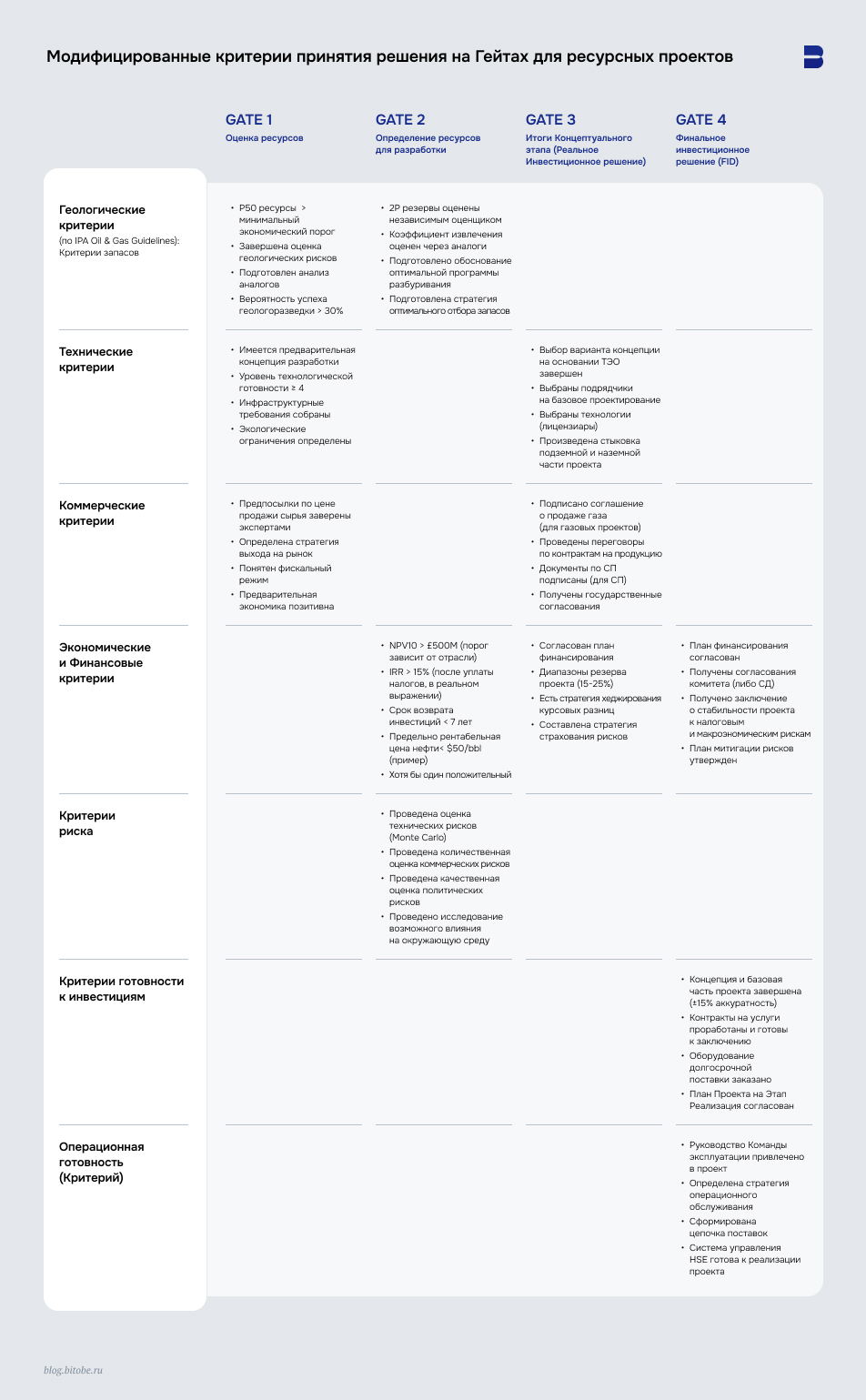

«Модифицированные критерии принятия решения на гейтах для ресурсных проектов»
Таблица 1

По статистике IPA, следование поэтапному процессу управления мегапроектами повышает вероятность их успеха — об этом пишут Эдвард Мэрроу и Нирадж Нандурдикар в книге «Leading Complex Projects».


Вероятностные методы оценки неопределённостей

Второй метод, который дополняет поэтапный процесс, — количественная оценка неопределённостей с помощью вероятностных методов на всех этапах мегапроекта.


Ценность информации (VOI, Value of Information) помогает количественно решить, сколько стоит вкладывать в снятие неопределённостей. VOI рассчитывается как разница между базовым сценарием и сценарием с получением дополнительной информации.

Консервативные сценарии P90 используют, чтобы оценить запасы, выбрать мощность или производительность инфраструктуры, откалибровать резервы затрат и график проекта, а также оценить худший сценарий экономики. Подробнее о том, почему в мегапроектах так важно учитывать худшие сценарии, — в книге Бента Фливбьерга и соавторов «Мегапроекты и риски. Анатомия амбиций».

Как устроен гейт

Слово «гейт» может создать впечатление, что это точка во времени. На деле это скорее туннель продолжительностью от нескольких недель до нескольких месяцев — в зависимости от проекта и типа решения. Прохождение гейта идёт в четыре шага:

1
Проектная команда готовит и передаёт пакет принятия решения по установленным регламентам.
2
Проводится комплексная экспертиза проекта.
3
На основании заключения экспертизы собирается проектный (управляющий) комитет.
4
При положительном решении проект выносится на инвестиционный комитет.

Пакет принятия решения

Перед гейтом проектная команда готовит пакет принятия решения. В него входят:

краткий обзор и описание проекта;
финансовая модель и экономика проекта;
бюджет проекта и карта финансирования;
риски проекта;
план контрактации и стратегия закупок;
организационная структура;
план реализации;
план коммуникации.

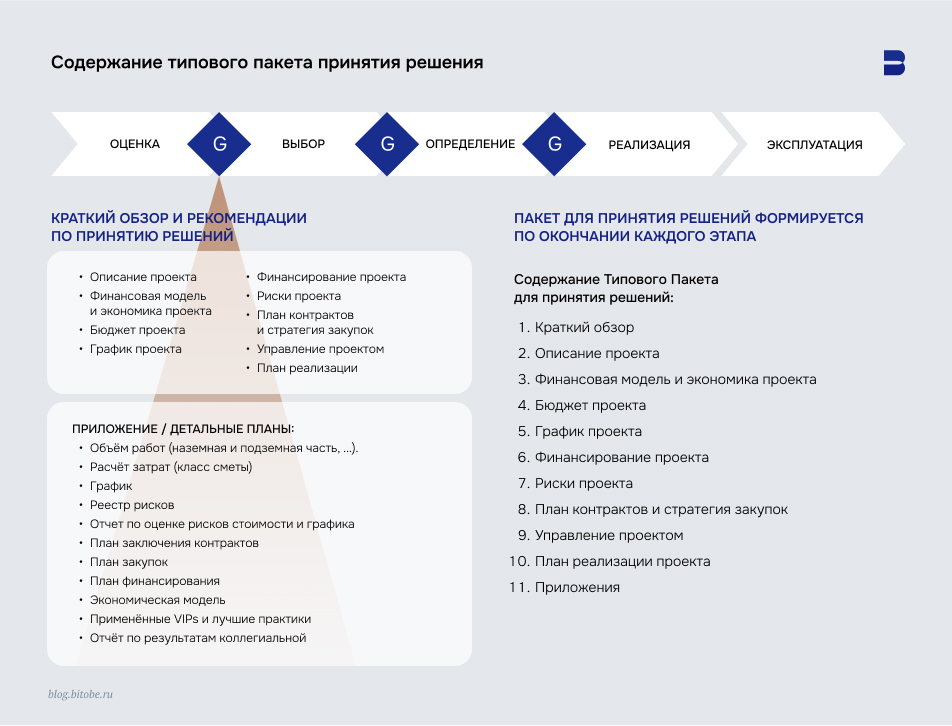

«Содержание типового пакета принятия решения в мегапроекте»
Рис. 5. Содержание типового пакета принятия решения

Независимая комплексная экспертиза

Гейткипер держит ключи от прохода проекта через ворота качества к следующему этапу. Ворота изначально закрыты, и чтобы получить следующий инвестиционный бюджет, проект должен пройти тщательный «досмотр» всех составляющих. Этим занимается группа независимой комплексной экспертизы.

Какой должна быть группа экспертизы

Независимой. Группа не заинтересована в результатах проекта, не включает людей, работающих на проекте, и работает исключительно на гейткипера.
Системной. Она отслеживает выполнение задач проекта по чек-листам и оценивает как риски ухудшения, так и возможности улучшения экономики проекта.
Компетентной. В неё входят отраслевые эксперты по функциональным областям и специалисты с опытом реализации мегапроектов, обученные проведению экспертизы.
Информированной. Ей нужен доступ ко всей информации проекта и к внешнему бенчмаркингу.

Экспертов можно привлекать изнутри компании, извне или комбинировать оба варианта. Компании со зрелой системой гейткипинга чаще опираются на внутренних экспертов и точечно привлекают внешних в новых областях знаний. Компании без постоянного потока мегапроектов обычно приглашают внешних экспертов, но стараются удерживать понимание общего баланса экономики проекта внутри.

Внешний ресурс — подрядчики, поставщики, инжиниринговые и консалтинговые компании — может работать как по договору, так и безвозмездно, на основе партнёрских соглашений. Обычно такая экспертиза нужна в узких областях: маркетинговые исследования, региональная геология, наличие нужного ресурса на рынке, логистика, буримость, стоимость и сроки строительства.

Результат экспертизы

Итог работы группы — отчёт о готовности проекта. В нём отражаются результаты предыдущего этапа, полнота и оптимальность планов на следующий этап, а также комплексный взгляд на экономику, риски и возможности проекта.

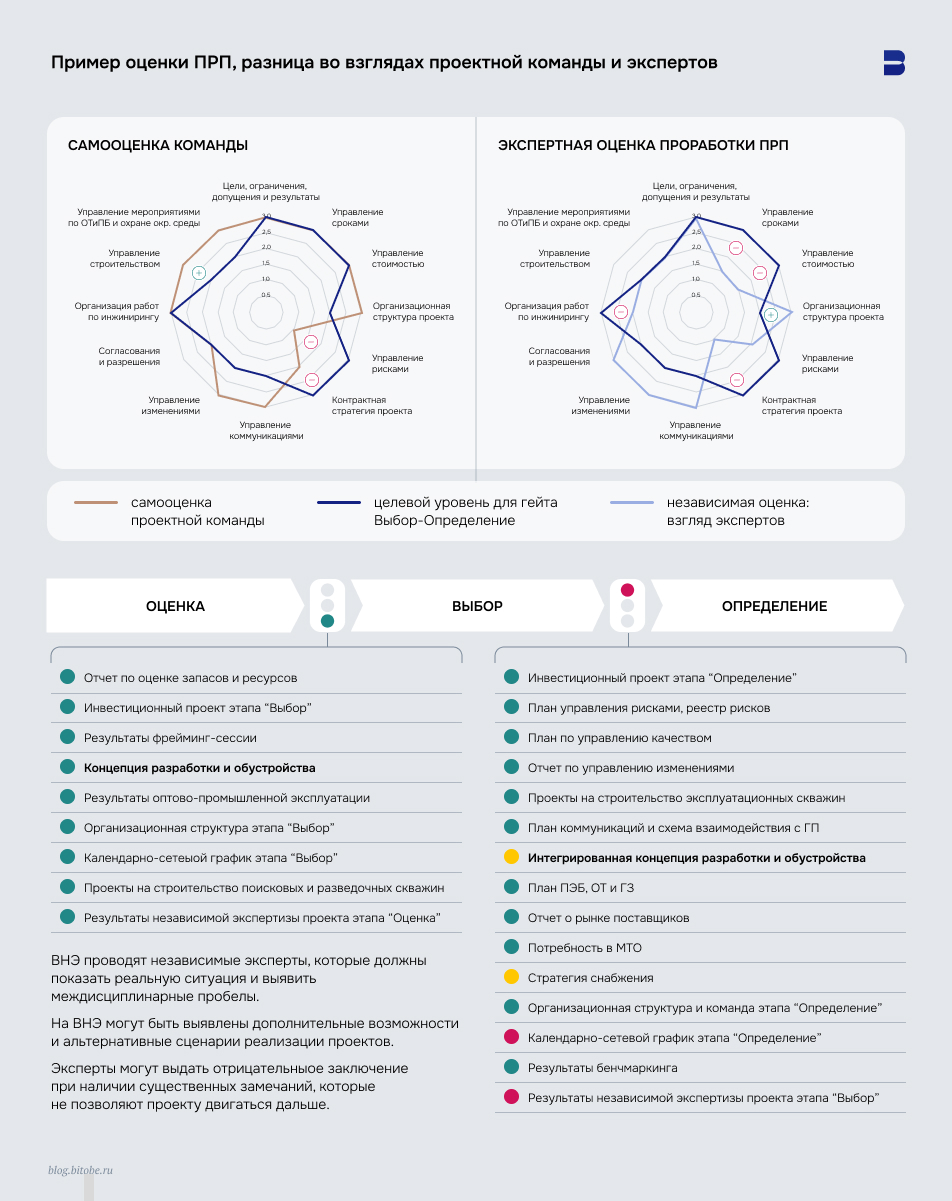

«Пример отчёта готовности мегапроекта»
Рис. 6. Пример Отчета готовности проекта. Материалы ПМСОФТ

Баланс экономики мегапроекта по итогам экспертизы включает факторы рисков, которые ухудшают экономику, и факторы возможностей, которые её улучшают. Задача экспертизы — не только найти риски, но и помочь команде увидеть неучтённые возможности, которые их компенсируют.

По итогам экспертизы гейткипер получает рекомендацию одного из трёх типов:

1
Перейти на следующий этап. Признать результаты предыдущего этапа успешными и согласовать план следующего — иногда с доработками в определённые сроки.
2
Остановить проект. Признать результаты этапа неуспешными.
3
Доработать. Признать результаты недостаточными для перехода и согласовать дополнительный план работ по снятию неопределённостей.

Зачем гейтам «убивать» проекты

Гейты призваны останавливать проекты:


с низкомаржинальной экономикой;

с бизнес-кейсом, построенным на завышенных ожиданиях;

которые тратят больше капитала, чем нужно для получения ожидаемой выгоды.

Гейт должен открываться, только когда проект соответствует критериям и есть достаточное экономическое обоснование для перехода. Большинство проектов нужно останавливать на ранних стадиях — но на практике их часто «протаскивают» дальше, где они застревают из-за несоответствия экономическим критериям.


Управляющий и инвестиционный комитеты

Управляющий (проектный) комитет

Для сбалансированного решения гейткипер собирает управляющий комитет мегапроекта. В него входят руководители функциональных областей, связанных с проектом, в том числе руководитель будущей эксплуатации и бизнес-подразделения, которое будет получать прибыль от проекта.

Правила работы комитета:


председатель — гейткипер;

состав покрывает все нужные направления;

у комитета есть полномочия распоряжаться ресурсами;

члены проектной команды в комитет не входят;

каждый член комитета вправе принимать решения;

прогресс контролируется не только по графику, но и по выполнению задач этапа — снятию неопределённостей и подготовке проекта.

Инвестиционный комитет

Если управляющий комитет принимает положительное решение (первый или третий вариант рекомендации), мегапроект выносится на инвестиционный комитет. Он решает, выделять ли инвестиции, с учётом:


приоритизации всего инвестиционного портфеля;

текущей макроэкономической среды;

оптимальности бизнес-модели;

согласованности цели проекта с корпоративной стратегией и приоритетами распределения капитала по субпортфелям;

критических рисков и их влияния на экономику;

обоснованности резервов по стоимости, срокам и добыче.

Функциональные обзоры проекта

Инвестиционный этап может длиться год-два и дольше. Чтобы вовремя выявлять и исправлять проблемы, во время этапа проводят обзоры выполнения и предварительных результатов в разных функциональных дисциплинах. Для каждой стадии характерны свои обзоры.

ОбзорЧто этоЭтап
Шейпинг проектаАнализ факторов контекста и бизнес-окружения проекта«Оценка»
Технические сессииВыбор самых зрелых вариантов подземной части и обустройства по итогам полевых и камеральных работКаждый этап
Фрейминг (Framing)Выработка и ранжирование альтернатив и развилок, определение рамок проекта, выявление интересов стейкхолдеров, SWOT-анализ«Выбор»
Риск-сессииСеминары по проектным рискам—
Сессии по графикуПроверка качества, полноты, допущений, реалистичности и резервов графика«Выбор», «Определение», «Реализация»
HAZIDВыявление и ранжирование опасных факторов, мероприятия по их митигации«Выбор», «Определение»
Обзоры 3D-моделиПроверка модели наземных сооружений на разных стадиях готовности«Определение»
Обзор ПОСОбзор плана организации строительства с участием строительных и инжиниринговых подрядчиков и логистических операторов«Определение»
Валидация оценки стоимостиПроверка объективности оценки, соблюдения принципов стоимостного инжиниринга, сравнение с бенчмарками, проверка резервов«Выбор», «Определение»
Обзор стратегии снабжения и контрактацииСравнение вариантов снабжения и логистики, проверка полноты проработки«Выбор», уточняется на «Определении»
Обзор готовностиГотовность к строительству, бурению, логистике«Определение»
HAZOPАнализ опасных факторов по готовой документации для устранения рисков эксплуатации«Определение»
ФСА (Value Engineering)Функционально-стоимостной анализ: баланс стоимости и полезности, избыточные мощности, стадийность, технологические альтернативы—
SILОценка уровня полноты безопасности — надёжности систем, в том числе АСУТП и автоматики«Определение»
Предпусковой PHSERОценка рисков промышленной безопасности, охраны труда и экологии перед запуском: готовность оборудования, персонала и процессовПеред запуском

Гейткипинг как система

Гейткипинг — это не точка в процессе и не отдельный человек. Это система из четырёх элементов:

1
поэтапный процесс реализации проектов;
2
подготовка пакета принятия решения;
3
комплексная экспертиза проекта;
4
управляющий (проектный) комитет гейткипера и вынос решений на инвестиционный комитет.

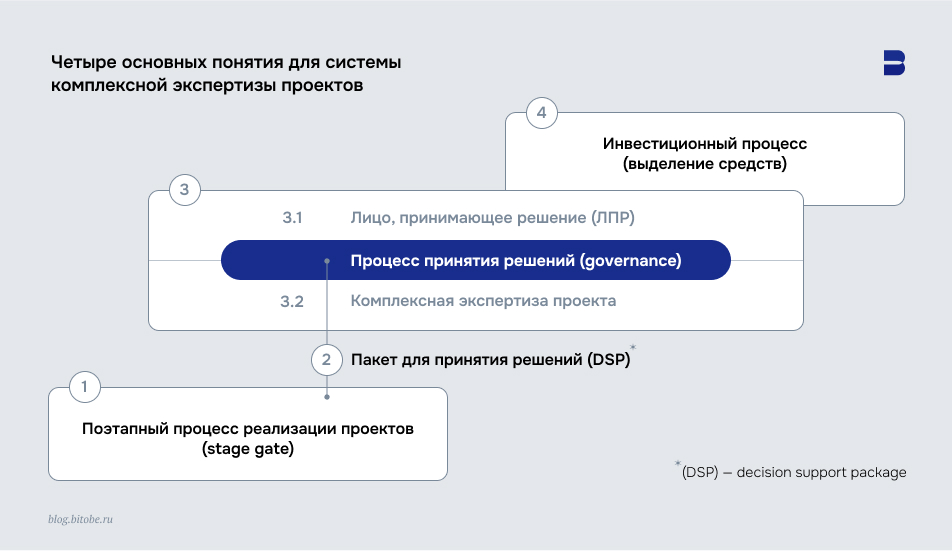

«Схема процесса гейткипинга: обзоры, экспертизы, управляющий и инвестиционный комитеты»
Рис. 7. Схема процесса гейткипинга (обзоры, экспертизы, УК, ИК)

Чтобы управлять экспертизами и обзорами, планировать и контролировать параметры проектов, нужна сильная команда управления мегапроектами. Даже если в компании реализуется один мегапроект, функции реализации и контроля нужно разделять. Чем больше и сложнее портфель мегапроектов, тем менее гибкими должны быть внутренние процедуры и тем больше команда контроля.


Гейткипинг — это процесс, а не человек. Но сам гейткипер должен обладать набором навыков в управлении бизнесом, крупными проектами и людьми. Эту рамку подробно описывают Эдвард Мэрроу и Нирадж Нандурдикар в книге «Leading Complex Projects».

1. Понимание бизнеса

Гейткиперу важно понимать основные драйверы бизнеса, в котором реализуется мегапроект, а также динамику и прогнозы ключевых предпосылок. Это позволяет оценивать допущения, на которых строится расчёт операционных затрат проекта, — например, коммерческие расходы или стоимость продукции на рынке. Нужны и глубокое понимание базовых технологий, рынка труда и подготовки кадров для эксплуатации: в удалённых районах это может стать одним из главных рисков проекта.

2. Опыт управления мегапроектами

Гейткиперу нужна практика управления мегапроектами: понимание того, как формируются потоки информации, где она может искажаться и как создать культуру прозрачности на всех уровнях управления.

Важны базовые знания:


планирования проекта, управления стоимостью и формирования резервов на разных этапах;

формирования проектных команд, типовых оргструктур, проектной мотивации и развития проектных компетенций;

организации независимого надзора и супервайзинга за основными работами;

формирования планов работ на этап, постановки КПЭ командам и выбора способов снятия неопределённостей с учётом их в модели.

Действия и вовлечённость гейткипера меняются по стадиям проекта. Может показаться странным, но уровень его усилий выше на ранних стадиях, чем на этапе реализации.

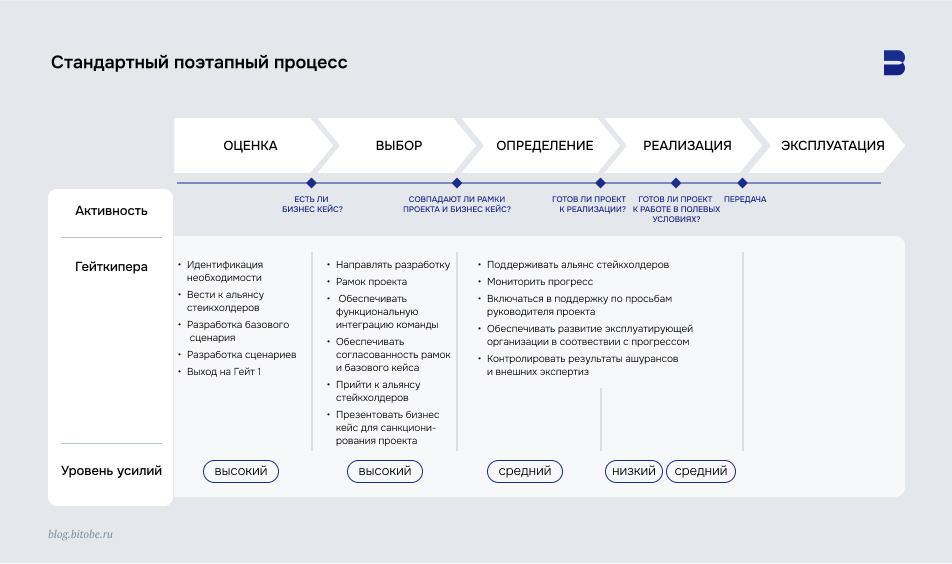

«Роль и уровень активности гейткипера по стадиям реализации мегапроекта»
Рис. 8. Роль и уровень активности гейткипера по стадиям реализации мегапроекта

3. Социальные навыки

Гейткипер должен налаживать сотрудничество между элементами системы, у которых разные цели:


команда мегапроекта стремится двигаться вперёд, нередко нарушая правила;

команда управления портфелем проектов обеспечивает прозрачность хода реализации, подключается к решению вопросов по запросу проекта и при выводе его из кризиса;

команда экспертизы формирует альтернативный взгляд на проект, выявляет и оценивает риски и возможности.

3. Гейткиперу нужны и «холодный взгляд», и «горящий взор». Помимо выстраивания процесса, гейткипер должен трезво принимать решения на гейтах, вести за собой команду во время этапов и поддерживать руководителя мегапроекта в преодолении препятствий. Он должен уметь подбирать руководителей и команды, развивать зрелость управления мегапроектами, распределять полномочия и ответственность — и просчитывать риски потери эффективности и возможности её повышения на каждом этапе на языке цифр, а не эмоций. Почему эмоции и чрезмерный оптимизм так дорого обходятся мегапроектам, хорошо показано в книге Бента Фливбьерга и соавторов «Мегапроекты и риски. Анатомия амбиций».

4. Опыт приходит с десятками проектов. Ни системы, ни люди не «куются» с первого раза: чтобы выстроить успешную систему, нужно пройти через уроки не одного, а десятка мегапроектов. Но не у всех компаний есть стабильный поток мегапроектов, и не все могут позволить себе рисковать первыми из них. В этом случае помогает внешняя экспертиза:

привлечение внешних экспертов для комплексной оценки экономики мегапроектов на гейтах;
включение внешних экспертов в управляющий совет и инвестиционный комитет — для альтернативного взгляда на ключевые решения;
привлечение внешних экспертов как независимых членов совета директоров — для стратегической экспертизы в отладке процессов принятия решений и управления крупными проектами.

Дополнительно стоит обучать членов инвестиционных комитетов и управляющих советов процессу гейткипинга на примерах извлечённых уроков реализованных мегапроектов.

«Мировой и российский рынок экспертных организаций по мегапроектам»
Рис. 9. Мировой и российский рынок экспертных организаций по мегапроектам
